温度センサー付
T&Dスマジョロ
取扱説明書
「カーポート屋根緑化43u」愛知県春日井市 工事の様子
MP緑化トップページへ
施工例C屋上緑化
カーポート屋根緑化43u>
メンテ2025
2025/9/10(水)散水ホース追加他 9〜13 4H2名kk
2025/8/25(月)排水調整 11〜15 5H2名kk

【12時測定曇天時】屋根鼻下36.4  /   芝上41.1     /     芝下39
2025/8/23(土)散水調整 5:30〜1H1名

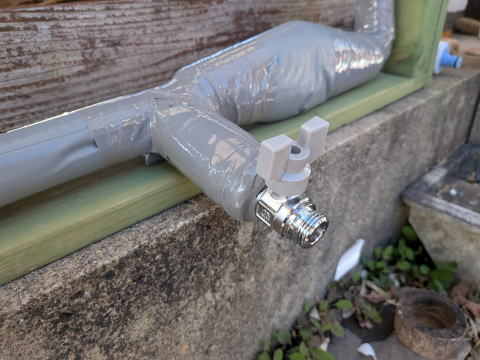

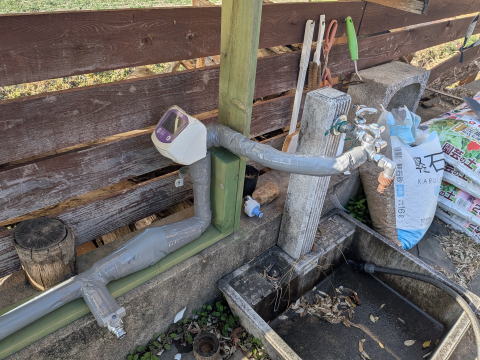

散水時間変更■スマジョロ06スプレー4基散水ホース16m
@6〜7:10 A7:20〜18B18〜19 毎日20分毎 1分X30回 合計30分 B18〜19(@&B30度超え36回 36分)
2025/8/22(金)屋根上作業:仕上げ目土20LX5・排水ネット設置 8:00〜4H2名si
排水ネット設置   /  芝敷設後屋根鼻下45.5  /   芝42.2度
散水開始■スマジョロ06スプレー4基散水ホース16m
@6〜7 A8〜17:50毎日1h毎9回X3分 合計27分 B18(@&B30度超え 12回 36分)
2025/8/21(木)屋根上作業:波板・マット・芝設置 8:30〜3名si/ki

【午後1時計測】屋根鼻下51.5マット敷設後42.5 -9度  / 47.8度の屋根上での作業
2025/8/20(水)屋根上作業:ボルトカット・下地設置 8:30〜3名si/ki
【午後1時計測】→   屋根上39.0     /    屋根下46.8

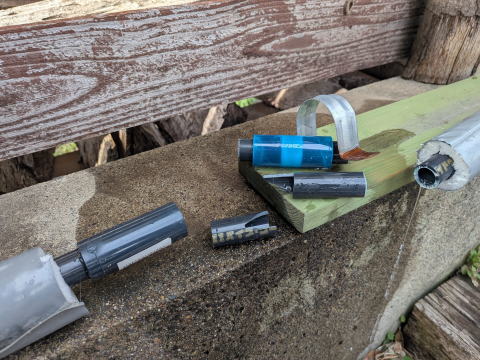

2025/8/19(火)下地材料搬入・散水コントローラー設置準備 13:00〜1名
2025/8/14(木)Wナット5/16・ボルト上部カット・排水加工200ピッチ12o 9:30〜2名si
2025年7月7日(月) 緑化資材寸法確認・ 猛暑4日目温度測定 14:00〜2名
折板屋根上43.6    /    屋根下42.6    /    車屋根42.5

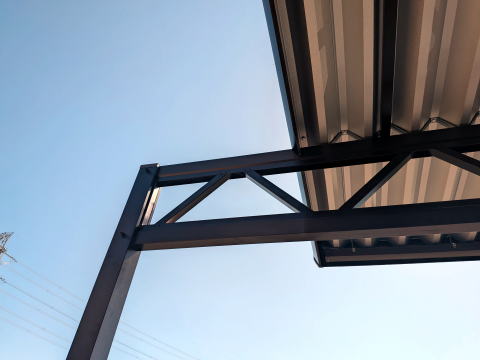

2025年6月27日(金)折板カーポート設置 8:30〜17:00 2名
2025施工例→ここをクリック
MP緑化トップページへ施工例C屋上緑化
 カーポート屋根緑化43u>メンテ2025先頭へ

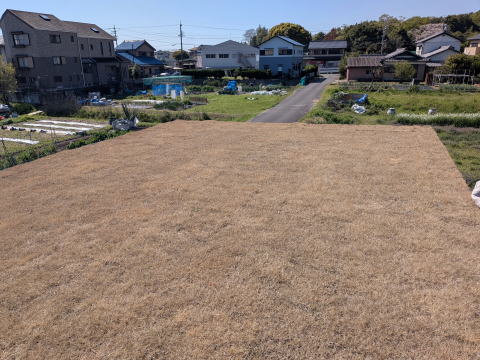

2025年月完成時の様子
