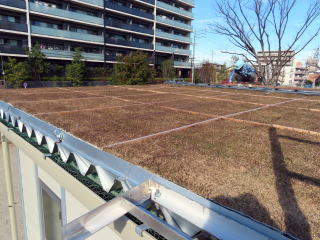

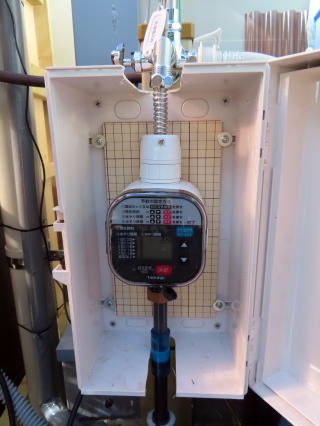

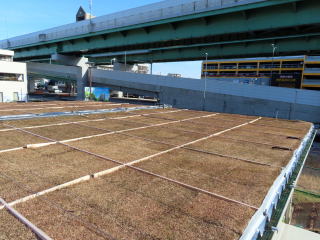

2020年12月09日(水) 10〜12 2名 コントローラー レインセンサー付きに変更 |
|
|

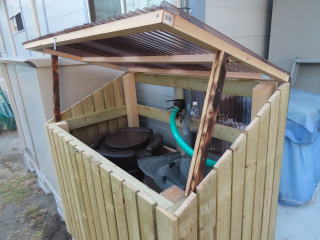

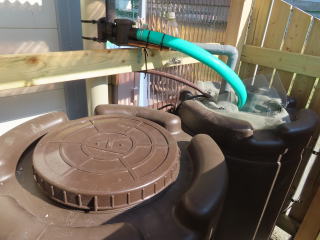

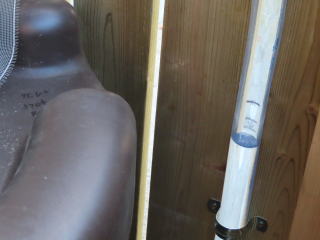

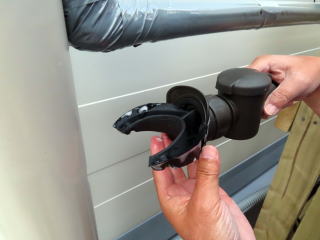

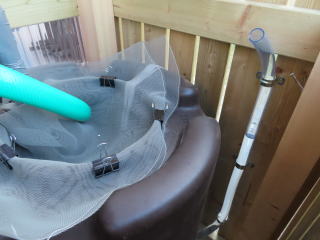

2020年11月13日(金) 7〜 1名 水量計 底部水漏れコーキング修正 |
|
|

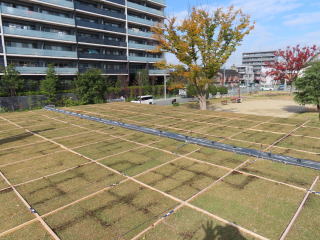

2020年11月12日(木) 10〜11 1h1名 散水量変更後 1日おき20分 確認 |
|
|

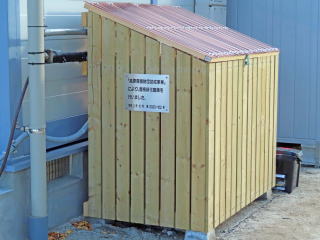

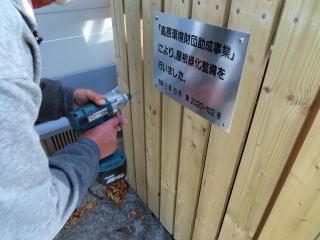

2020年11月10日(火) 2〜4 2h2名 「高原環境財団」看板取り付け |
|
|

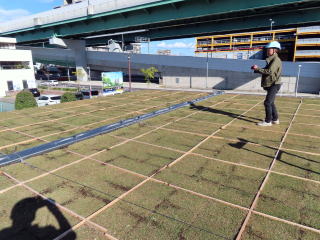

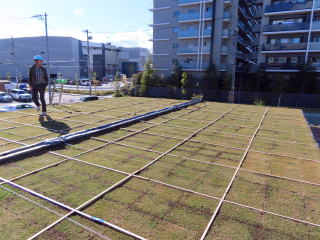

2020年11月9日(月) 10〜3 4h2名 2基目の余水タンク 雨樋と接続 / 屋根上点検 |
|
|
2020年11月4日(火) 10〜3 4h1名 2基目の余水タンク基礎設置 |
|
2020年11月3日(火) 10〜6 7h2名 2基目の余水タンクフェンス設置 |
|
|

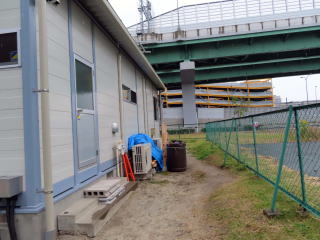

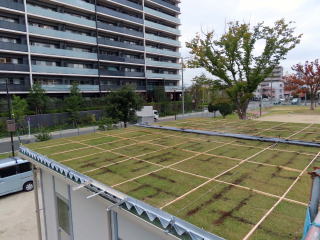

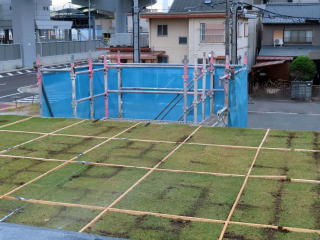

2020年11月2日(月) 9〜1 3h1名 足場撤去日 |
|
|

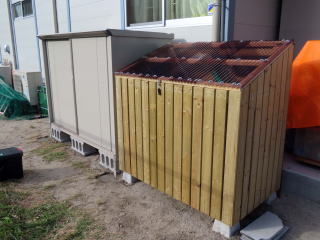

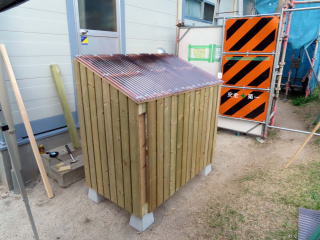

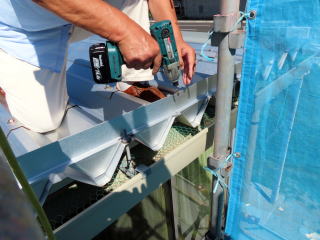

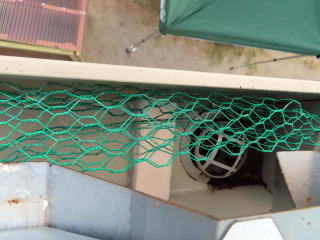

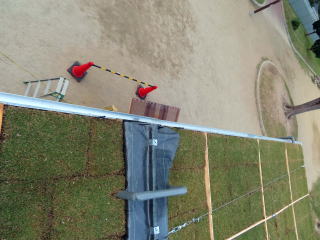

2020年11月1日(日) 9:30〜5:30 7h2名 雨樋補正 / 余水タンクフェンス2基目完成 |
|
|

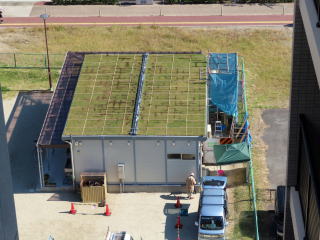

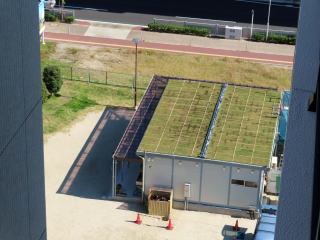

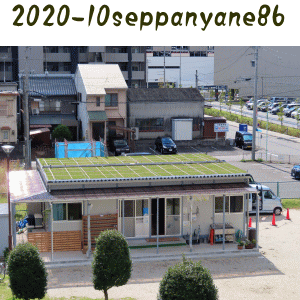

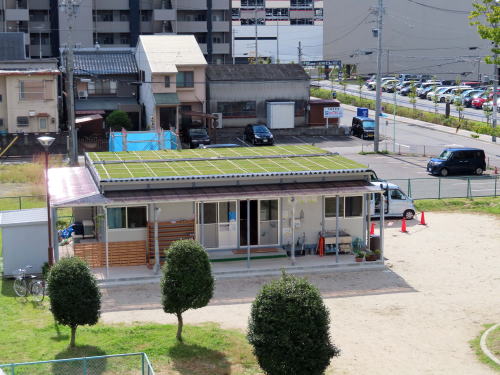

2020年10月31日(土) 10〜5 6h2名 マンション10Fから撮影 |
|
|

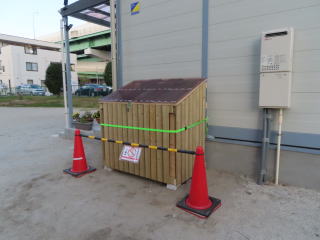

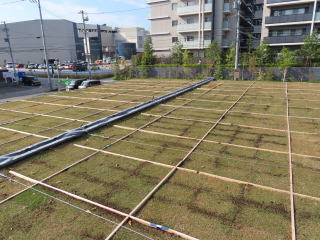

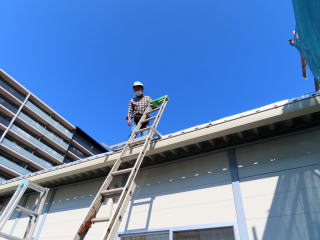

2020年10月29日(木) 10〜5 6h2名 余水タンク用フェンス作成 / 梯子固定 / 父母会様ご見学 |
|
|

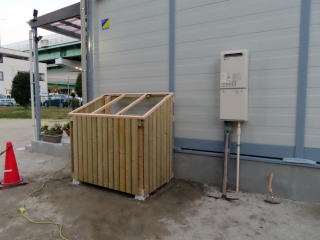

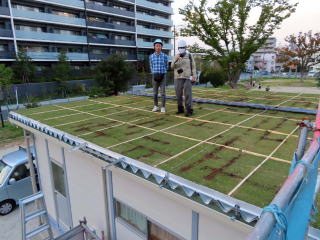

2020年10月28日(水) 9〜5 7h2名 余水タンク用フェンス作成 / 読売新聞 千田様ご見学 |
|
|

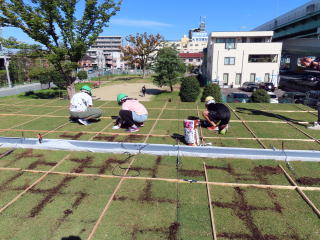

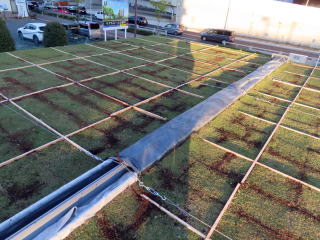

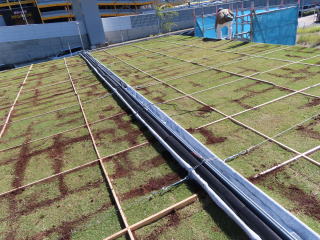

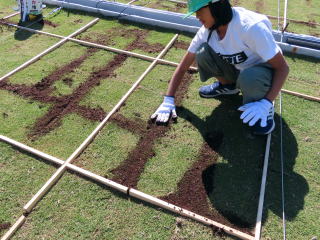

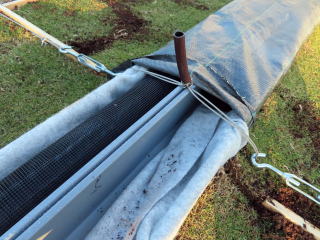

2020年10月26日(月) 10〜5 6h2名 メンテナンスのお手伝い / 余水利用雨樋内部構造設定 |
|
|

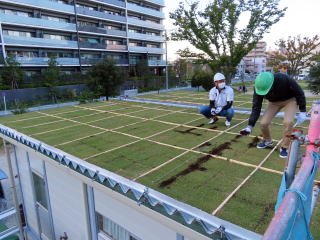

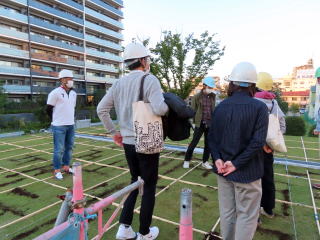

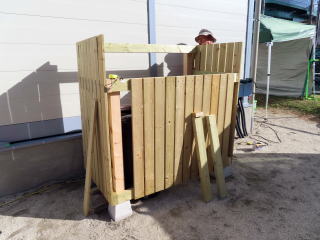

2020年10月24日(土) 10〜5 6h2名 フェンス製作 / メンテナンス等のご説明 / ご見学の様子 |
|
|

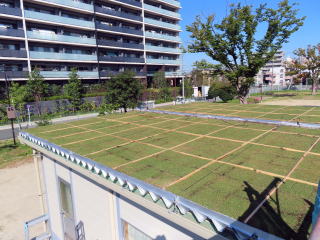

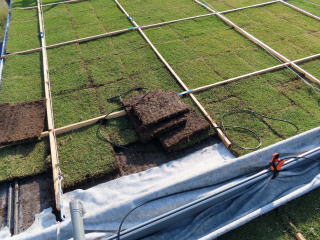

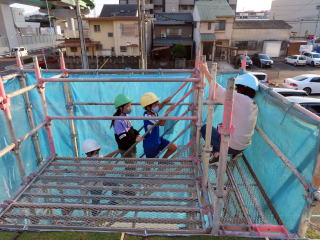

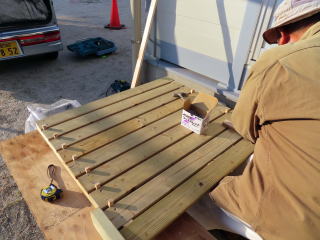

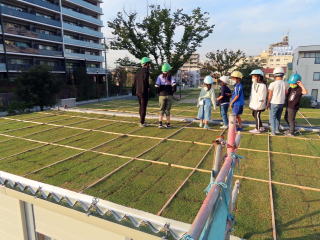

2020年10月21日(水) 9〜5 7h2名 フェンス資材搬入・製作 / 余水利用マット設置 / 学童子供達見学 |
|
|

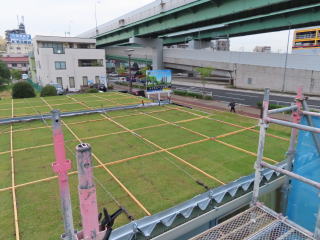

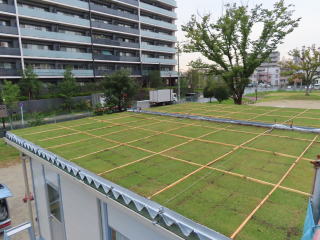

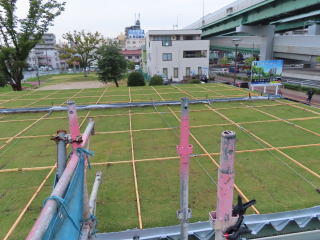

2020年10月19日(月) 10〜3 4h2名 屋根の様子 / 雨の為作業中断 タンクフェンス用 資材発注 |
|
|

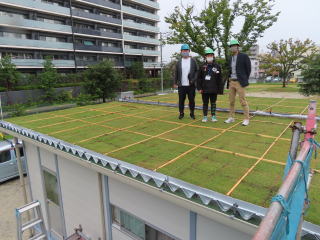

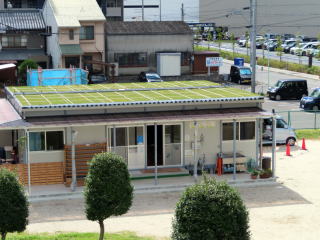

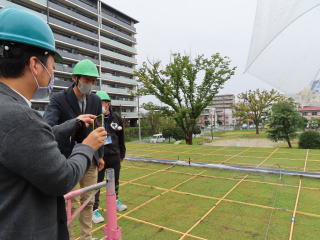

2020年10月17日(土) 11〜12 1h1名 スプレー調整 |
|
沖縄学童 職員の方が
学童木質化についてのご見学に
来られたので、
屋根緑化もご見学いただきました。 |
|
2020年10月16日(金) 8〜12 4h1.5名 余水用 雨樋調整 コーキング |
|

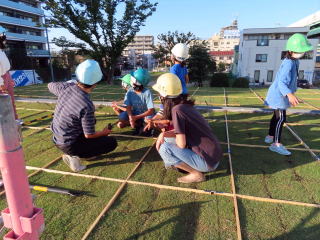

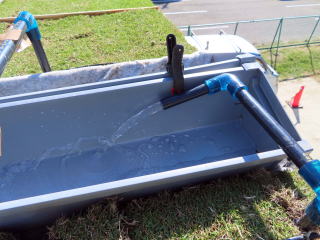

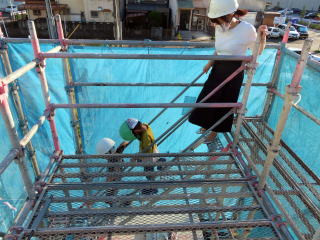

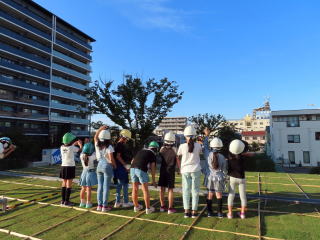

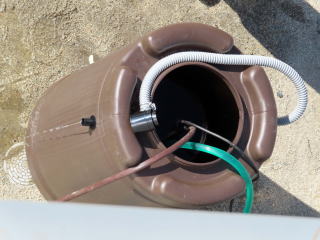

2020年10月14日(水) 10〜16 5h2名 余水用タンク実験 / 学童の子供たち 名古屋市職員の方 ご見学 |
|
|

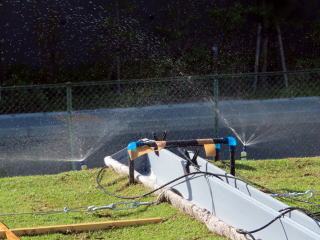

2020年10月13日(火) 14〜15 1h1名 スプレー散水開始 毎日2回 AM11:00 PM5:00 20分 |
|
|

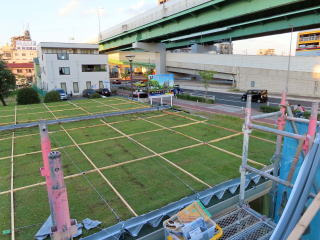

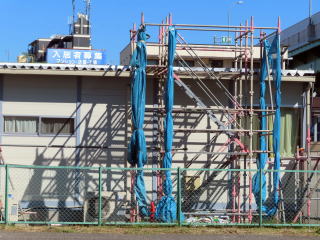

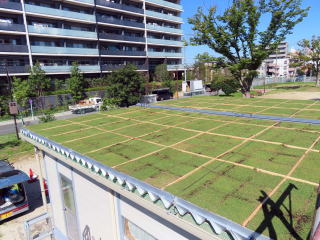

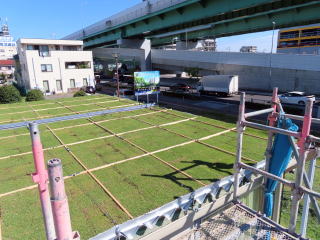

2020年10月12日(月) 10〜5 5h1.5名 台風14号中心上陸せず 台風明けの屋根の様子 |
|
|

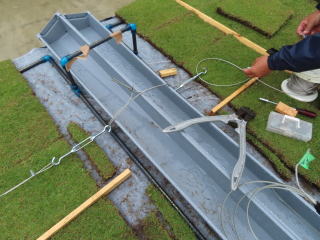

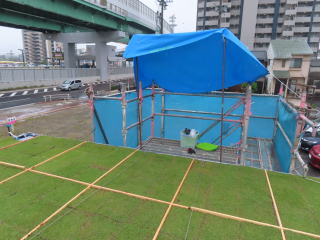

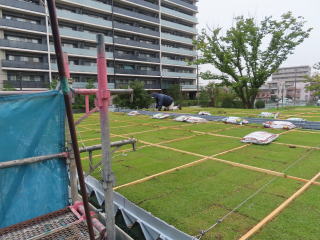

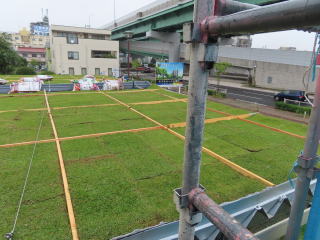

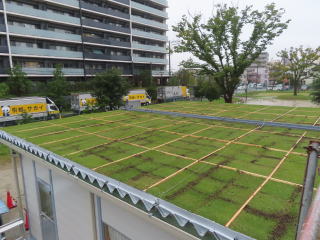

2020年10月09日(金) 10〜4 5h2名 雨工事対策 / 雨樋ワイヤー止め / 目土14LX2袋 |
|
|

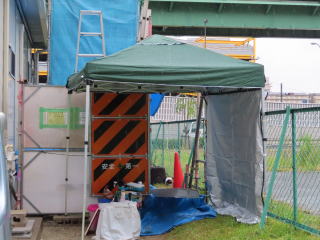

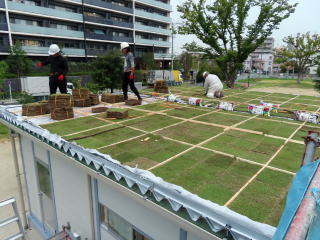

2020年10月08日(木) 10〜5 6h2名 余水用雨樋設置工事 |
|
|

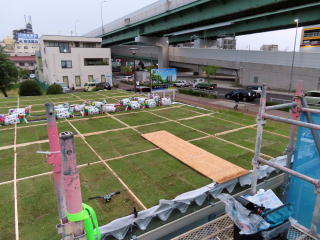

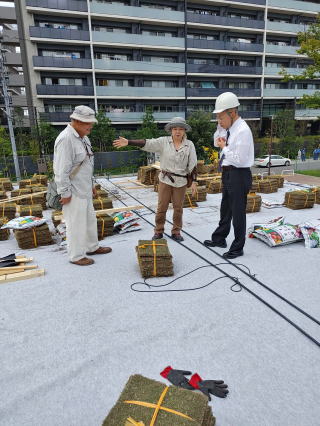

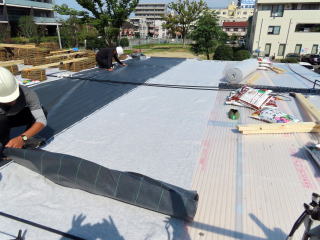

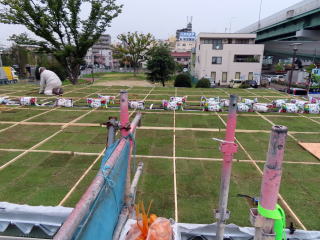

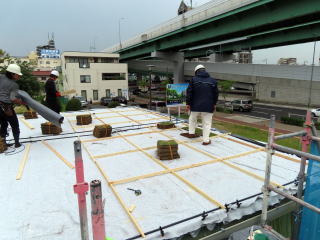

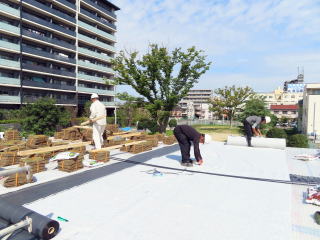

2020年10月07日(水) 9〜5 7h4名 MP下地設置・芝敷き作業 |
|
|
|

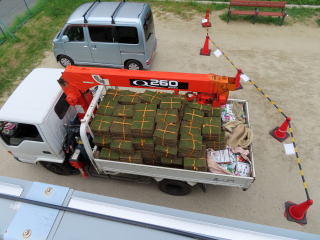

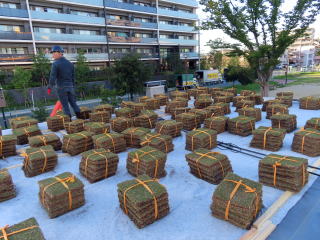

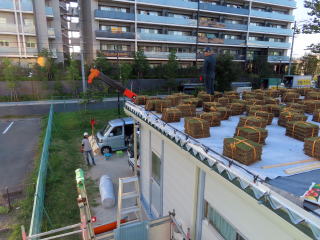

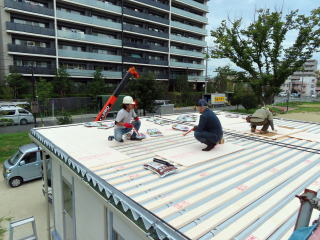

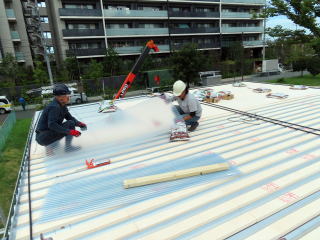

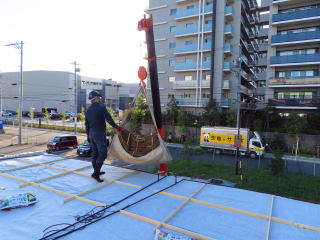

2020年10月06日(火) 9〜5 7h4名 MP下地設置・芝搬入荷揚げ作業 |
|
|

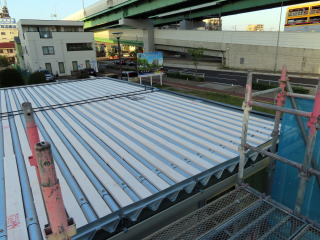

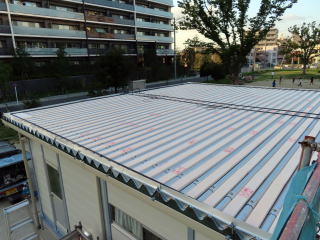

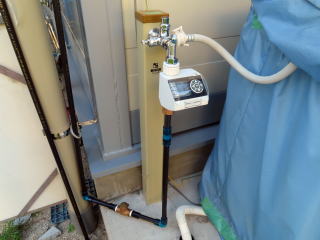

2020年10月05日(月) 10〜5 6h2名 コントローラー設置 |
|
|

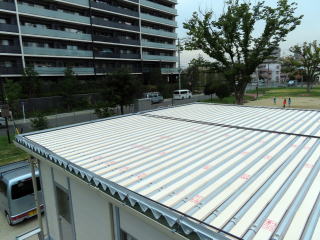

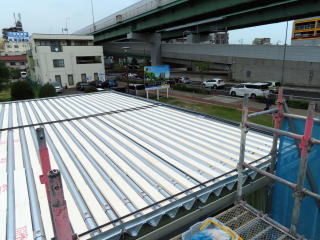

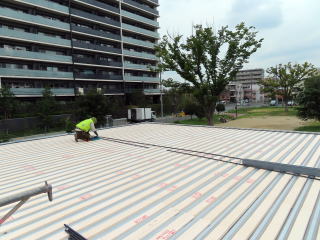

2020年10月03日(土) 10〜5 6h1.5名 水道配管 |
|
|

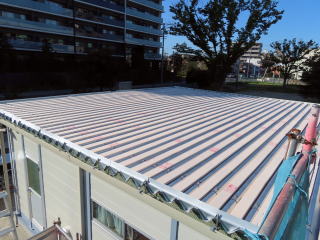

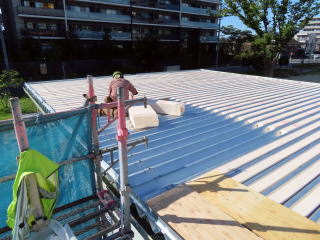

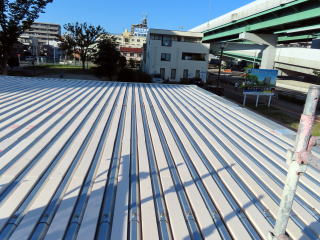

2020年10月01日(木) 11〜5 6h1.5名 折板屋根凹部分かさ上げ断熱材 完成 /波板搬入 |
|
|

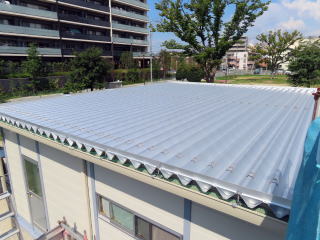

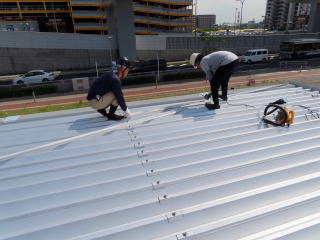

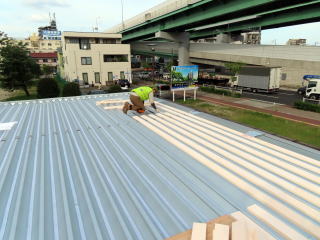

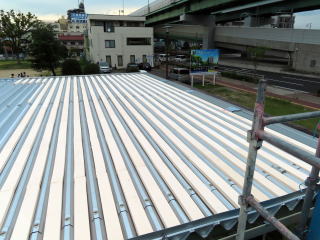

2020年09月30日(水) 9〜5 7h4名 折板屋根凹部分かさ上げ断熱材 |
|
|

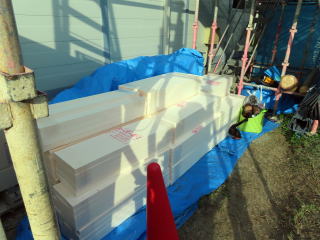

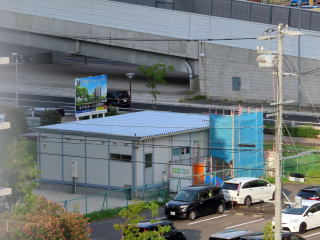

2020年09月29日(火) 3〜4 1h1名 断熱材納品 / 施工前 |
|
|

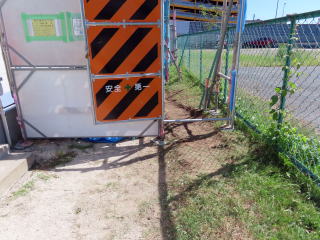

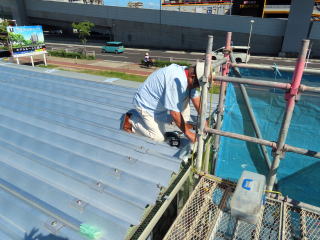

2020年09月28日(月) 緑化フレーム取り付け開始 / 現場入口 草取り・整地 |
|
|

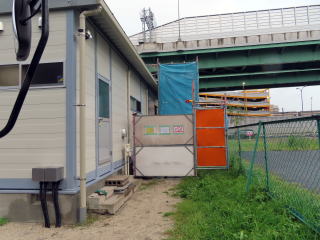

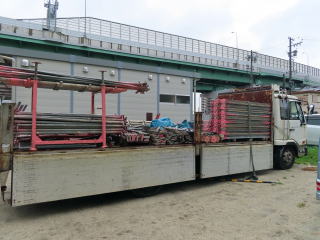

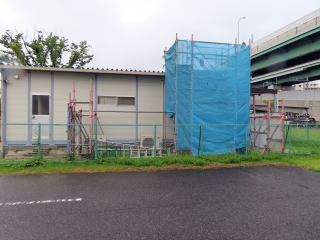

2020年09月25日(金) 現地足場階段・進入禁止フェンス 設置 |
|
|

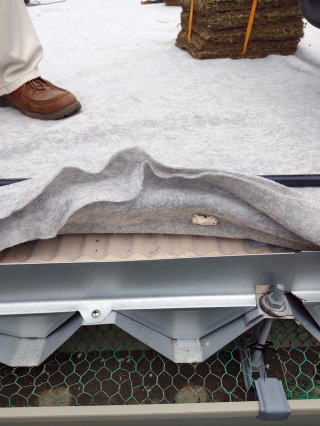

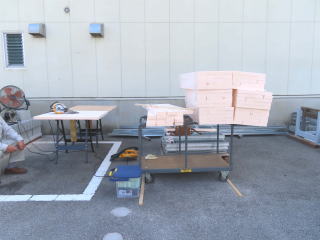

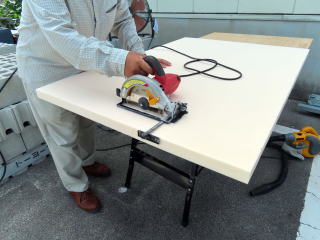

2020年08月13日(木)〜17(月)午後4日間 屋根かさあげ材(カネライトフォーム)カット作業。 |
|
|

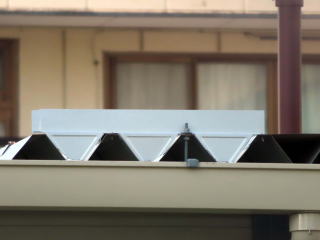

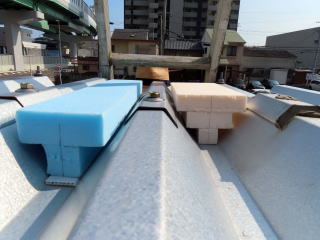

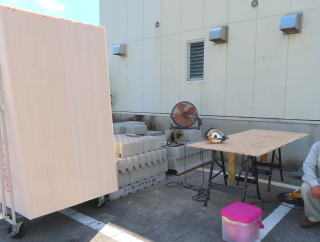

2020年08月06日(木) 屋根仕切りと断熱材仕様 確認。 |
|
|

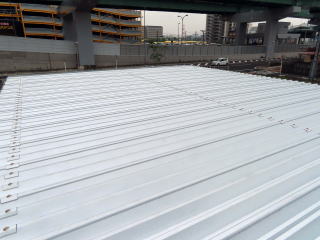

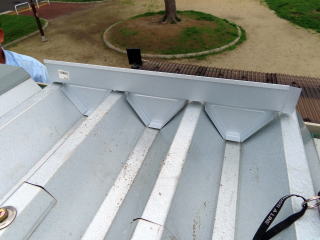

2020年07月17日(金) ■高原環境財団 助成金交付決定 施工の為の現場確認 |
|
|

2020年04月15日(水) ■ヒートアイランド対策 助成金 高原環境財団 申請 現場確認 |
|
|
|
